印尼巨港垃圾焚烧发电项目完成72+24小时试运行
1天前
来源:环卫科技网
焚烧企业研报0
环卫科技网讯,浙能锦江环境官微10月7日发布消息,印度尼西亚巨港垃圾焚烧发电项目顺利完成72+24小时满负荷连续试运行,机组各项指标稳定达标,标志着项目取得重大阶段性成果,为正式商业运营奠定坚实基础。

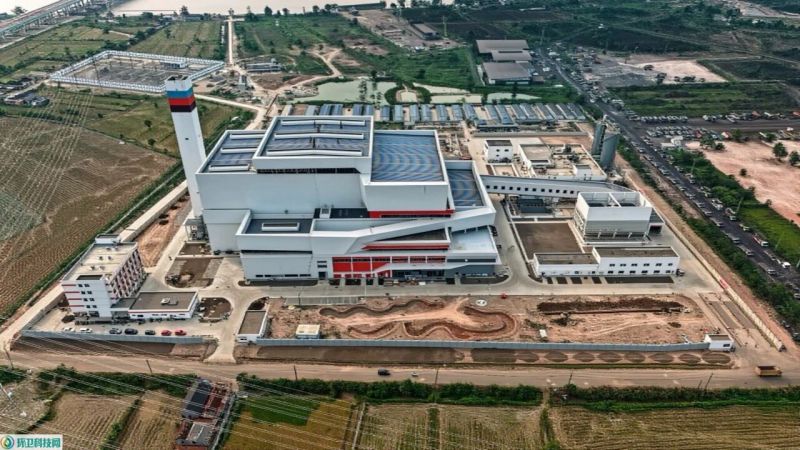

该项目位于印尼南苏门答腊省巨港市,是中国印尼绿色能源合作及“一带一路”建设重要民生工程。项目配置2台500t/d机械炉排焚烧炉及余热锅炉、1台20MW凝汽式汽轮发电机组。项目自2024年9月开工建设,2026年9月配套150kV PLTSa变电站及输电线路工程顺利送电,试运行期间实现日处理垃圾1000吨、日发电量48万千瓦时。

试运行期间,各主设备及辅助系统运行平稳,全部技术指标满足设计及考核标准。投运后,项目将有效缓解巨港市生活垃圾处置压力,优化城市生态人居环境,持续为当地电网输送清洁电力。
